Das Großklärwerk Köln-Stammheim
Das mit Abstand größte der Kölner Klärwerke befindet sich im rechtsrheinischen Stadtteil Stammheim. Hier werden etwa 84 Prozent des häuslichen und industriellen Abwassers der Stadt gereinigt und wieder in den natürlichen Wasserkreislauf zurückgeführt.
Was leistet das Großklärwerk Köln-Stammheim?
Das Großklärwerk reinigt das Abwasser von etwa 800.000 Kölner Einwohner*innen. Dazu kommen die Abwässer von Gewerbe- und Industriebetrieben, die einer Belastung entsprechen, wie sie etwa 500.000 Einwohner*innen verursachen (sogenannte Einwohnergleichwerte).

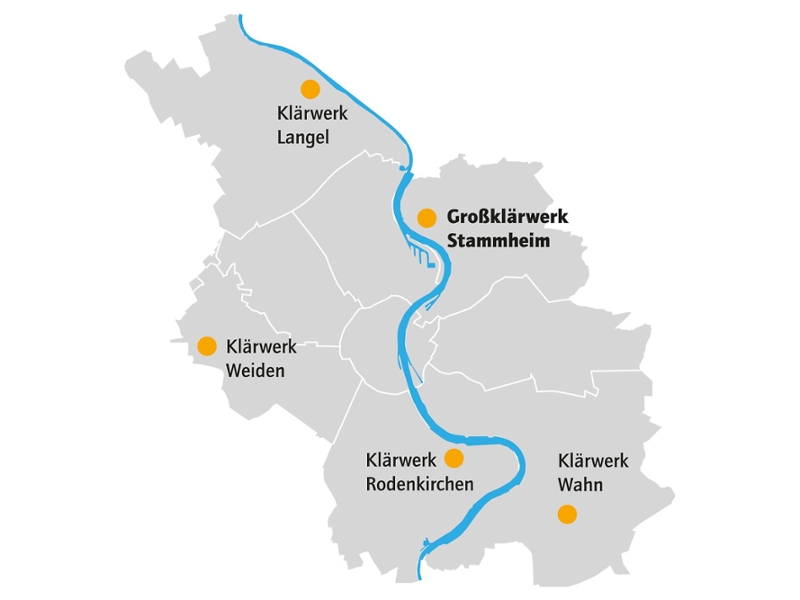

Die restlichen Abwassermengen werden in den Klärwerken Langel, Rodenkirchen, Wahn und Weiden gereinigt, die auch von den StEB betrieben werden. Das Großklärwerk Stammheim ist auf eine Kapazität von 1,57 Millionen Einwohnergleichwerten ausgelegt und wird vorbeugend immer weiter aus- und umgebaut. Dabei setzen wir neue Erkenntnisse und Forschungsergebnisse in der Abwasserreinigung schon vor den gesetzlichen Mindestanforderungen an die Reinigungsleistung um.
Neben der Abwasserreinigung wird das Thema „Energieeinsparung und -gewinnung“ immer wichtiger. Unser ambitioniertes Ziel ist es, bis 2030 klimaneutral zu werden. So wird zum Beispiel das bei der Faulung des Klärschlamms entstehende Klärgas in einem Blockheizkraftwerk in Strom und Wärme umgewandelt. Über 85 Prozent des Eigenbedarfs der Kläranlage werden so durch selbst produzierten Strom gedeckt, und auch die entstehende Abwärme wird vollständig genutzt.
Hier erfahren Sie mehr über unsere Projekte und Bemühungen bis 2030 klimaneutral zu werden.
Köln zukunftsfähig gestalten – Ausbau Großklärwerk Köln-Stammheim
Wie wird das Wasser im Großklärwerk Köln-Stammheim gereinigt?
Im Klärwerk Stammheim wird das in der Kanalisation gesammelte Abwasser, das sowohl Schmutz- als auch Regenwasser enthält, in mehreren Stufen gereinigt und anschließend in den Rhein eingeleitet. Auch der anfallende Schlamm wird in verschiedenen Prozessen behandelt und weiterverarbeitet. Hier die wichtigsten Stationen im Reinigungsprozess:
Einlaufpumpwerk:
Das aus dem Zulauf ankommende Abwasser wird mit Schneckenpumpen um 3,40 Meter auf das erforderliche Geländeniveau angehoben, so dass es im freien Gefälle bis zum Zwischenpumpwerk an der Schwachlastbelebung fließt.
Mechanische Reinigung:
In der Rechenanlage werden zunächst einmal die sperrigen und groben Stoffe, wie etwa Holz, Plastikteile oder Essensreste, entfernt, weil sie ansonsten Rohrleitungen und Pumpen verstopfen würden.
Anschließend durchströmt das Abwasser die Sandfangbecken: Hier wird die Fließgeschwindigkeit verringert, damit die groben mineralischen Bestandteile zu Boden sinken. Gleichzeitig wird seitlich Luft eingeblasen, um den Absetzvorgang zu beschleunigen. Über zwei Sandwaschanlagen (Sandklassierer) wird der Sand gereinigt und kann anschließend in einem Container gesammelt, recycelt und anschließend für Straßen-, Landschafts- oder Deponiebau weiterverwendet werden.
Erste biologische Reinigungsstufe (Hochlast):
In den Belebungsbecken bauen Mikroorganismen die im Abwasser gelösten organische Stoffe – überwiegend sind das Kohlenstoffverbindungen – ab bzw. wandeln sie in Biomasse um. Dafür benötigen die Bakterien Sauerstoff, der zugeführt wird. Rührwerke sorgen außerdem dafür, dass das Abwasser-Belebtschlamm-Gemisch ständig umgewälzt wird.
Zwischenklärung:
In der Zwischenklärung wird der biologisch aktive Teil des Schlamms vom vorgereinigten Abwasser getrennt und wieder den Belebungsbecken zugeführt, um dort eine ausreichende Menge an Mikroorganismen für die Reinigung vorzuhalten. Der überschüssige Schlamm wird der Schlammbehandlung zugeführt.
Zweite biologische Reinigungsstufe (Schwachlast):
In den insgesamt 14 Becken werden zusätzliche organische Substanzen eliminiert und die Stickstoffkonzentration im Abwasser weiter gesenkt. Auch für diesen biologischen Abbauprozess ist Sauerstoff notwendig, der zugeführt wird. Außerdem wird in einem chemischen Prozess das im Abwasser gelöste Phosphor in einen festen Aggregatzustand gebracht, damit es später im Nachklärbecken herausgefiltert werden kann.
Nachklärung:

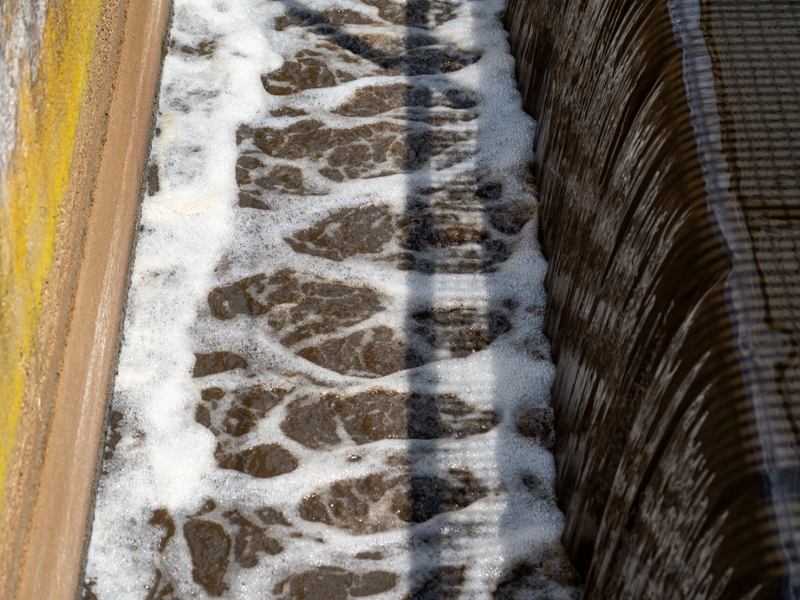

Das aus den Schwachlastbelebungsbecken ablaufende Abwasserbelebtschlamm-Gemisch wird über Schneckenpumpwerke wieder angehoben und auf acht große Nachklärbecken verteilt. Hier setzt sich der Belebtschlamm vom bereits gereinigten Wasser ab, das jetzt wieder dem natürlichen Wasserkreislauf zugeführt, d.h. in den Rhein geleitet wird. Um demnächst noch weitere Mikroschadstoffe wie Pestizid- und Medikamentenrückstände herausfiltern zu können, sind weitere Reinigungsstufen geplant.
Schlammbehandlung:
Der überschüssige Schlamm wird in die fünf Faulbehälter transportiert, dort auch permanent umgewälzt und bei 35 bis 37 Grad Celsius unter Luftabschluss den Fäulnisbakterien ausgesetzt, die die organischen Inhaltsstoffe des Schlamms abbauen. Dabei entsteht Klärgas, das als regenerativer Energieträger in Wärme und elektrischen Strom umgewandelt werden kann.

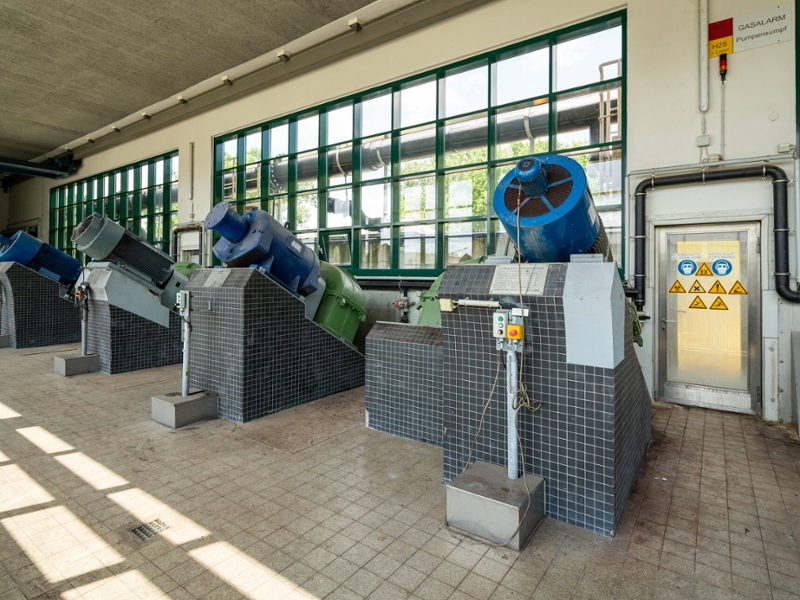

Schlammentwässerung:
In drei Zentrifugen wird anschließend der Dünnschlamm entwässert. Das Wasser, was dabei entsteht, ist stark stickstoffhaltig und muss separat behandelt werden. Der entwässerte Schlamm wird in Silobehälter transportiert, von dort in LKW verladen und entsorgt – ab 2029 geschieht dies in einer speziellen Klärstoffverbrennungsanlage, die gerade eigens dafür gebaut wird. Hier erfahren Sie mehr darüber: www.klar.koeln
Der Weg des Abwassers in Bildern
Gut zu wissen!
Drei Hochwasserpumpwerke sorgen dafür, dass es im Fall eines Rheinhochwassers im Abwasserkanal zu keinem Rückstau kommt und dass die Kläranlage sicher in Betrieb bleiben kann. Bei einem Kölner Pegel von 6,00 m wird das Hochwasserprogramm aktiviert und alle drei Pumpwerke gehen in Betrieb. Ein weiteres Pumpwerk im Regenauslaufkanal wird ab 9,50 m Kölner Pegel in Betrieb genommen.
So funktioniert der Kölner PegelVom Klärwerk zum Energiewerk
Das bei der Schlammbehandlung entstehende Klärgas wird in Klärgasspeichern gesammelt und einem Blockheizkraftwerk zugeführt. Dort wird es in Wärme und elektrischen Strom umgewandelt und für den Betrieb des Klärwerks genutzt. Das Klärgas kann auch über eine Klärgasaufbereitungsanlage auf Erdgasqualität angehoben und ins externe Versorgungsnetz eingespeist werden. Zusätzlich sind auf den Dächern der Betriebsgebäude Photovoltaikanlagen mit einer Gesamtleistung von 770kWp installiert, die zur nachhaltigen Stromerzeugung beitragen.
Technische Daten zum Großklärwerk
Bemessungsdaten
Ausbaugröße: 1.570.000 Einwohnerwerte (EW)
Maximaler Mischwasserzufluss: 8.200 l/s
Abfallentsorgungsmengen (Stand 2023)
Klärschlamm: 54.496,04 Tonnen pro Jahr
Rechengut: 4154,40 Tonnen pro Jahr
Sandfanggut: 436,88 Tonnen pro Jahr
Betriebsdaten
Behandelte Jahresabwassermenge: 79.017.556 Kubikmeter pro Jahr
Ermittelte Jahresschmutzwassermenge: 53.711.096 Kubikmeter pro Jahr
Wie komme ich zum Großklärwerk Stammheim?
Adresse: Egonstraße 21, 51061 Köln
Telefon: 0221 6780-0
Dr. Joachim Vasen
BetriebsleitungAuch interessant für Sie

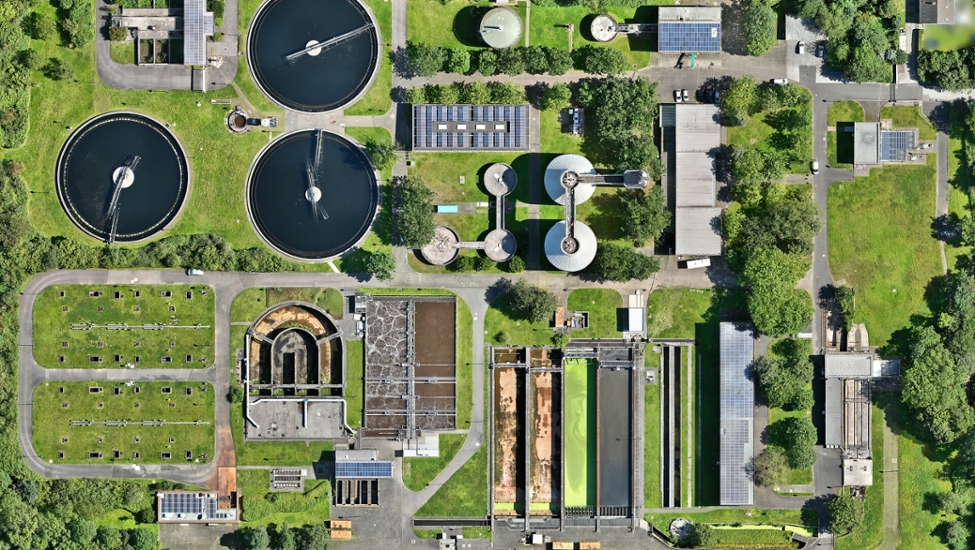

Klärwerke
